“可别小瞧电缆头制作与组装,它是影响电缆绝缘性能和安全运行的关键工序,技术含量高、工艺复杂。”国网西安供电公司项目管理中心项目经理刘立卿说道。8月10日10时许,在西安北-玄武330千伏线路工程建设现场,10余名电力工友们有的负责电缆开断、提取电缆铝护套作业,有的则是校直电缆、打磨电缆主绝缘……各项作业按分工有序进行着。


据介绍,西安北-玄武330千伏线路工程(以下简称“泾玄线路工程”)作为省市政府督办的重点工程与西安电网迎峰度夏的重点保供线路,该工程新建线路路径长度36.7公里,其中架空线路长度21.7公里,电缆线路长度15公里。作为线路工程的重要组成部分,西安北-玄武双回电缆线路起于330千伏林溪高抗站,终于330千伏玄武变电站,单回长度15km,分为7个交叉互联段进行敷设,系国内目前最长的330千伏电缆。 截至目前,泾玄II线架空线路部分及电缆敷设已经完工,正在进行电缆附件安装,标志着该工程第一回线路顺利进入收尾阶段。

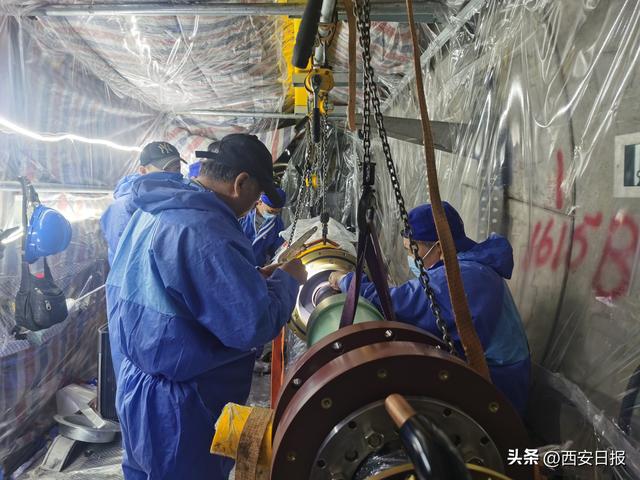

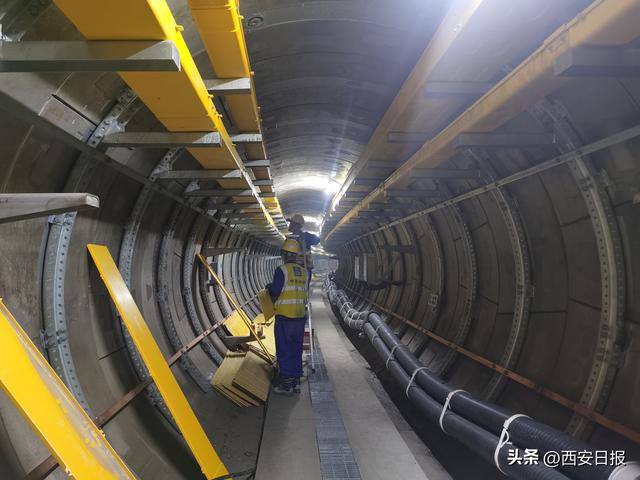

记者跟随电力工友们的脚步,钻入一条长达约21公里、深22米的地下电缆隧道内,与户外的炎热不同,隧道里温度约20°C,徒步而行感到阴冷潮湿。虽然与普通的电缆隧道相比,泾玄线路工程的电缆隧道更加宽敞、明亮,但也仅能容纳2人并肩而行,特别是走到电缆附件组装区域,单相直径17厘米,三相直径共计51厘米的电缆低悬在洞中,操作空间十分狭小,工友们只能侧身站立在电缆两侧进行应力锥安装与密封处理工作。

“泾玄线路工程电缆隧道属于单仓结构,一个仓内要接22组电缆头,由于工序复杂平均一组需要耗时近10天。今日,我们正在进行全段最后一套电缆附件组装,主要内容是进行应力锥安装工作。” 刘立卿说道,待全段工程施工完成之后,工作人员会进行电缆耐压试验及调试工作,同时根据实际电网运行情况进行投运。

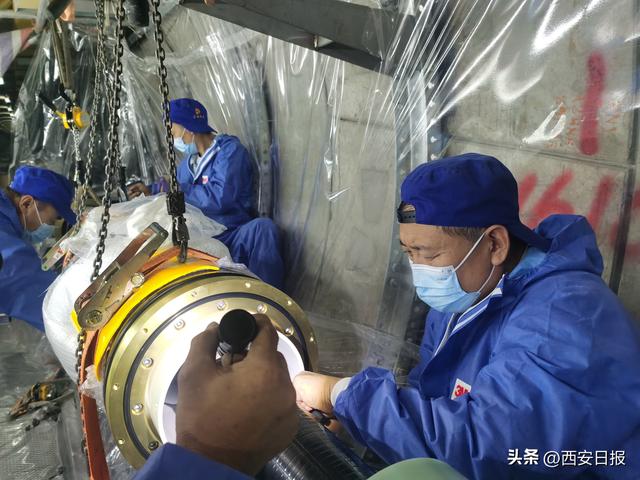

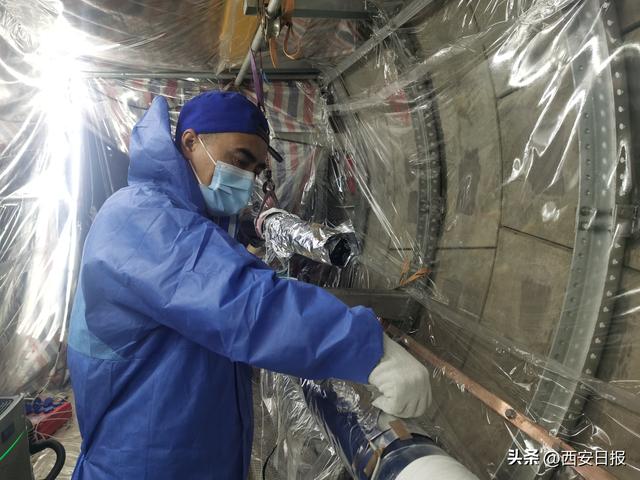

记者观察到,工友们每天都要和粗壮的电缆打交道,为了满足电缆附件安装的洁净度要求,他们必须穿着不透气的连体防尘服作业,一整天干活下来,裸露在外的手部与脸部都是冰凉的,但包裹工装内的身体却是湿热的。即便如此,工友们丝毫没有懈怠,而是严格按照作业流程,用精细的操作“呵护”着每一条电缆。未来,这里敷设的6回330千伏电缆线路,如同“电力动脉”为沿线区域源源不断地输送电能。

该工程北三环段自年初进场以来,陆续受到上海、西安疫情及市政土建延期交付的严重影响,支架安装、电缆敷设等工序相应滞后。为此,项目部人员面对严峻的工期挑战与管理压力,持续统筹规划,组织土建、支架安装、附属设施、电缆敷设等众多施工单位采取“日汇报、周纠偏”的形式,每周编制里程碑计划,明确交接界面,确保施工力量枕戈待旦,无缝衔接。


“为了抢抓工期,电缆工程在隧道附属设施尚未完毕时即进场,且全段隧道平均深度22米,为克服作业空间有限及防汛风险,我们依托‘党建+工程隐患排查’主题活动,由各项目部党员组织对现场有限空间防护配备、防汛物资及隐患进行了重点梳理排查,均已完成闭环整改。”刘立卿表示,接下来项目部将以高度的责任感,全速推进泾玄线路剩余部分工程,按时完成电缆附件安装、电缆耐压试验及调试工作,确保线路于八月中旬如期安全投运,助力电网顺利迎峰度夏。

据悉,待西安北-玄武330千伏线路工程顺利投运后,陕北的能源经750千伏泾渭变送至西安市负荷中心玄武变,将加强西安北部地区负荷中心的供电能力,优化西安电网330千伏主网架结构,进一步提升城市供电可靠性。

(文/图 西安报业全媒体记者 郭沛然 实习生 雷欣瑜)
